永乐高70net

永乐高70net喀什地域麦盖提县50万千瓦光伏治沙发电项目实现全容量并网发电

颁布功夫:2025-06-03 起源:水电股份 作者:高强
分享到:

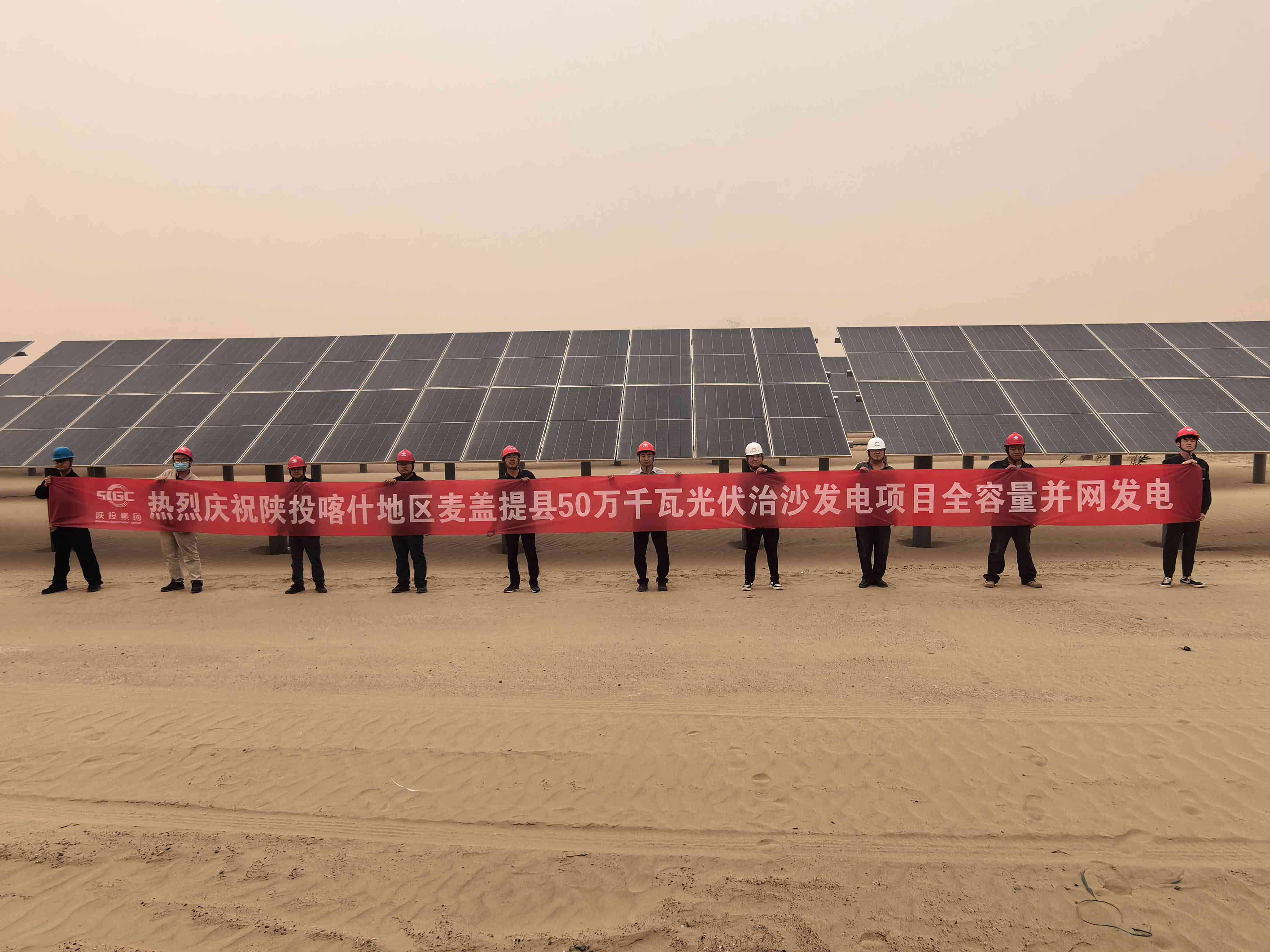

5月30日23点55分 ,随着最后一路合闸指令的下达 ,永乐高70net集团单体规模最大的光伏项目——永乐高70net喀什麦盖提县50万千瓦光伏治沙发电项目实现全容量并网发电 ,全面实现“5·31“并网指标 ,助力打造新疆百万千瓦景致基地 。该项目投产后 ,陕西水电清洁能源投产规模达280万千瓦 ,为突破300万千瓦投产装机规模注入了强劲动力 。

20250603091603332

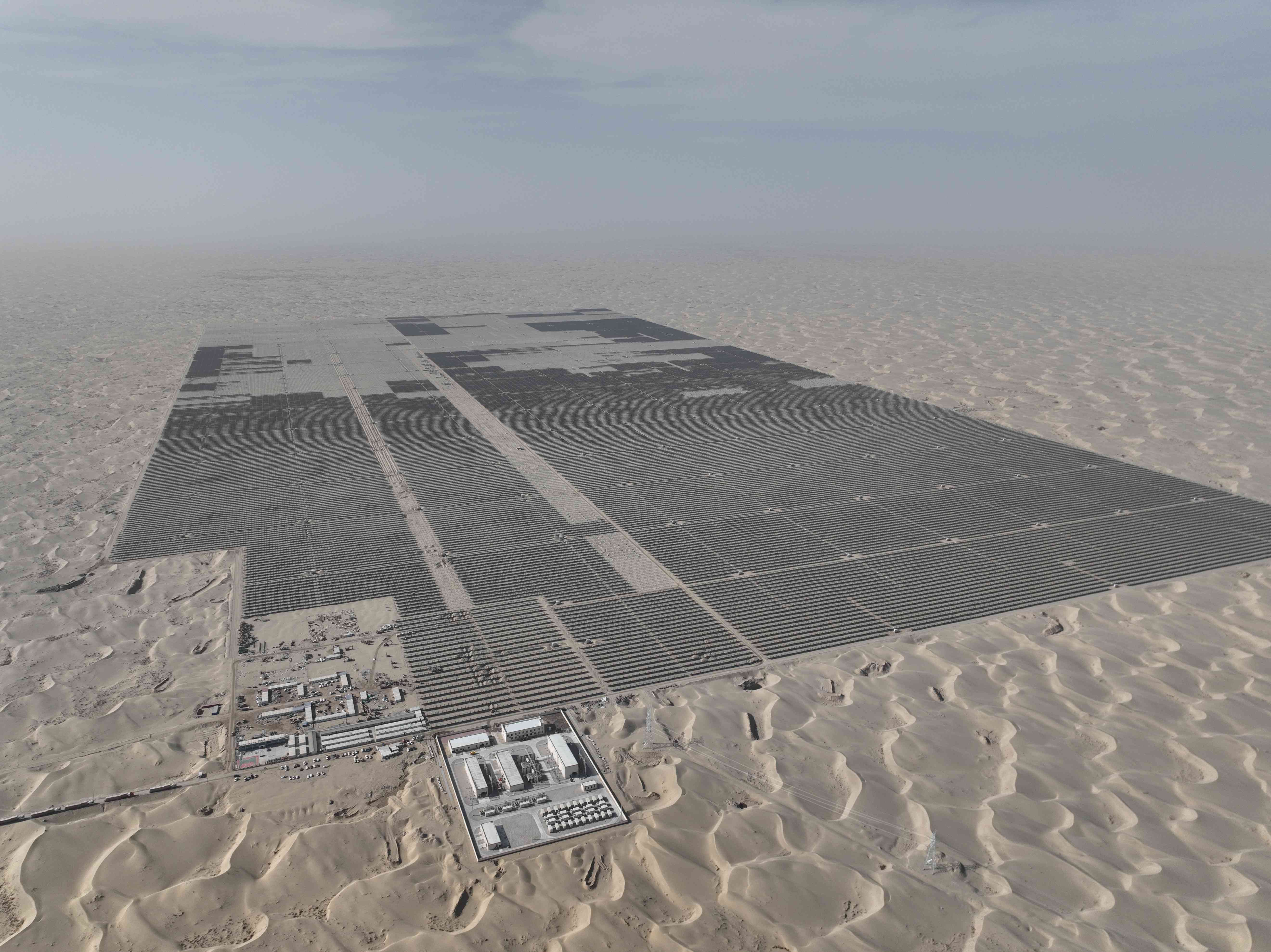

该项目位于新疆喀什地域麦盖提县东南约50公里处 ,环塔克拉玛干戈壁边缘 ,项目充分利用沙化地皮资源 ,选取“光伏+治沙”模式 ,将光伏发电与防沙治沙相结合 ,板上发电、板下种植 ,一地多用、立体发展 。项目投产后 ,年均上网发电量达8.4亿千瓦时 ,年均利用幼时数约1390.2幼时 ,可节约25万吨尺度煤 ,削减66万吨二氧化碳排放 ,有效推动环塔克拉玛干戈壁绿色能源基地开发 ,助力南疆区域经济社会发展与节能减排 ,为光伏产业发展和戈壁化防治提供新范式 。

20250603091618260

自去年8月开工以来 ,陕西水电成立攻坚专班 ,两全治理协调 ,成立“辅导包抓+部门蹲点+干部抽调”援疆机造 ,重要辅导屡次到项目现场督导查抄 ,协排解决项目建设卡点堵点问题 ,与新疆公司签定项目攻坚“军令状” ,切实压实各方责任 ,以“安全+质量”双管控模式 ,全方位保险项目进度 。新疆公司克服风沙大、光照强、温度高档难题 ,紧盯工程建设节点工作 ,两全资源配置 ,利用无人机巡检等技术伎俩 ,创新建设治理模式 ,与各参建单元签定并网责任状 ,以周为单元造订工作工作 ,日督促 ,周查核 ,确保项目定期并网 。5月18日项目汇集站倒送电一次成功 ,为本次全容量并网奠定了坚实基础 。

该项目建成是陕西水电贯彻落实国度能源发展战术、深度参加“沙戈荒”生态治理的有力实际 ,公司将持续深耕“光伏+治沙”等绿色低碳领域 ,索求生态效益与经济效益协同发展新蹊径 ,为区域能源转型与生态治理提供“水电规划” 。
